北郷宮鶴改良現場報告2

投稿日:2012/12/03

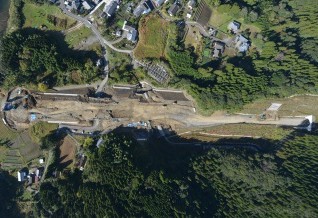

現場から航空写真が送られてきたので報告します。


あっ!まずはポチっとお願いします。

路体盛土工:42,500㎥/81,000㎥(約900㎥/日)

擁壁工   :補強土壁(10箇所) 6箇所施工完了、4箇所施工中(12月中旬完了予定)

擁壁工   :抗口壁工 11月27日〜施工中

地盤改良工:盛土安定対策工 パラリンク工法 完了



12月に入り寒さも厳しくなりましたので、十分体を温めて怪我のないよう作業を行ってください。
